– EFT koncesiju dobio prije osam godina, a izgradnja HE „Ulog“ još nije ni počela
– Ministarstvo: Rokovi se produžavaju na teret koncesionog perioda
– Koncesionar produženje rokova pravda dodatnim istražnim radovima
BANJALUKA – Vlada Republike Srpske produžila je kompaniji „EFT“ rok za izgradnju hidroelektrane „Ulog“ u opštini Kalinovik za još pet godina, odnosno do maja 2022. godine, potvrdili su danas za CAPITAL u Ministarstvu industrije, energetike i rudarstva RS.
Vlada RS dala je još 2009. godine kompaniji najvećeg balkanskog trgovca strujom Vuka Hamovića koncesiju za izgradnju HE „Ulog“ na 30 godina, a danas je odobrila i treći aneks ugovora za izgradnju ove HE.
U Ministarstvu industrije su pojasnili da je koncesionar „EFT HE Ulog“ iz Kalinovika tražio zaključenje novog aneksa s ciljem produženja rokova za izgradnju do 13. maja 2022.
Naglasili su da će se zaključivanjem ovog aneksa ugovora period izgradnje hidroelektrane produžiti na teret perioda na koji je koncesija dodijeljena.
„Razlozi zbog kojih je koncesionar podnio zahtjev, odnosno nije započeo izgradnju hidroelektrane proističu iz potrebe dodatnih istražnih radova. Dopunski istražni radovi bili su uslovljeni izgradnjom pristupnih puteva koja je trajala više od tri godine, koliko i dopunski istražni radovi“, kazali su u Ministarstvu.

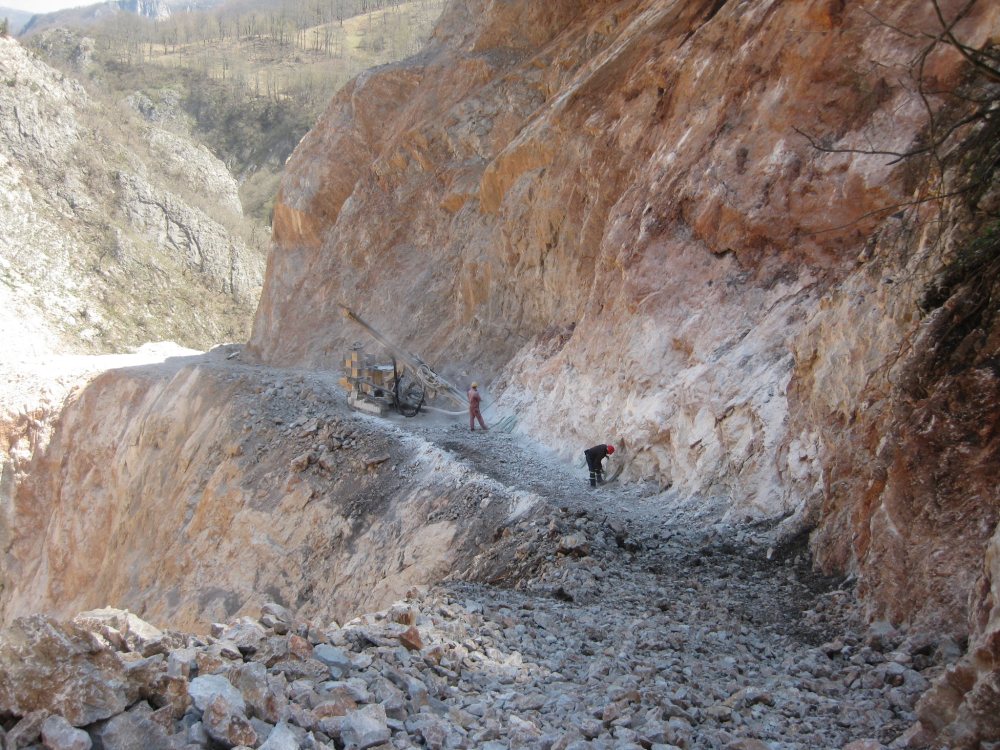

Dodali su da su se pri otpočinjanju izgradnje pristupnih puteva, pojavile prve naznake da je geološka slika terena na oko pet kilometara razuđenom terenu duž kanjona rijeke Neretve na koliko se prostiru glavni objekti, složena, te da je prije nastavka realizacije planiranih aktivnosti, neophodno provesti dopunske istražne radove.
U Minstarstvu su naveli da je i Komisija za koncesije 12. septembra ove godine dala saglasnost na zaključenje aneksa.
Izgradnja HE „Ulog“, predviđene instalisane oko 34,5 MW i planirane godišnja proizvodnja od 85 GWh, trebalo je da bude završena i puštena u rad do maja ove godine, ali taj rok očigledno nije ispoštovan.
Govoreći o razlozima probijanja rokova u kompaniji EFT ranije su za CAPITAL rekli da je do toga došlo zbog otežavajućih okolnosti koje su se pojavile tokom razvoja projekta, a koje se nisu mogle predvideti u momentu zaključivanja koncesionog ugovora.
Rekli su i da je ovoj godini tek planirano raspisivanje tendera za izvođača radova za izgradnju HE, te da će paralelno sa tim „raditi na zatvaranju finansijske konstrukcije kao i na realizaciji preostalih pripremnih radova prije početka izgradnje“.
CAPITAL: M. Čigoja
9 komentara
Molimo Vas da pročitate sledeća pravila prije komentarisanja:
Komentari koji sadrže uvrede, nepristojan govor, prijetnje, rasističke ili šovinističke poruke neće biti objavljeni. Nije dozvoljeno lažno predstavljanje, ostavljanje lažnih podataka u poljima za slanje komentara. Molimo Vas da se u pisanju komentara pridržavate pravopisnih pravila. Komentare pisane isključivo velikim slovima nećemo objavljivati. Zadržavamo pravo izbora i skraćivanja komentara koji će biti objavljeni. Mišljenja sadržana u komentarima ne predstavljaju stavove poslovnog portala CAPITAL.ba. Komentare koji se odnose na uređivačku politiku možete poslati na adresu [email protected]
Hahaha trgovac strujom, žalosno
Bas je zalosna a istovremeno i smijesna ta igra Hamovica sa Vladom i ministarstvom energetika. On njima govori sta ce da rade, a ne Vlada njemu. Nema nigdje u svijetu da se tri puta nekome prolongira konesioni rok. U ministarstvu gradjevinastva strucnjaci kazu da se zbog konfikuracije terena i sastava zemljista ta centrala nece moci izgraditi nikada, osim uz astronomske troskove, koje centralu cine neisplativom. I svi to znaju. Medjutiv stari vuk i udbas Hamovic kupuje vrijeme kako bi koncesio uvalio nekom naivnom Kinezu. A oni su sve osim naivni. Prema tome od toga nema nista kao ni od Kalderinih centrala na Bistrici, kao ni od Komsarevi koncesije za Mrsovo itd. Sve sam krinal i kriminalci jedan do drugog. Zato mali domaci preduzetnici koji traze koncesije i dokazuju da imaju pare za male projekte to ne mogu dobiti ako nisu u sekti ili ne plate masno mito.
A to Mrsovo u Rudom Dodik otvarao dva puta. Sad vidimo da je rus Saradarov oprao pare keoz izgradnju hotela a od hidrocentrale nema nista. Kineza koji se po minju ni na vidiku
Ako je nemoguce izgraditi bez velikih troskova, zbog kojih niko ne bi htio da udje u taj posao kao sto ti kazes, onda je dobro sto su mu produzili rok.
Razmislimo malo o tome. Nerentabilno izgraditi zbog visokih troskova. Znaci da bi eventualno povlacenje Eft-a iz tog posla znacilo definitivno gasenje svake nade da ce ta elektrana biti izgradjena.
Onda nama gradjanima Republike Srpske ostaje samo napusteno gradiliste.
Ako se produzi rok izgradnje za 5 godina Eft ce uloziti nekoliko desetina miliona u izgradnju. Da li ce im to biti promasena investicija ili ne, nama gradjanima nije bitno jer tu investiciju finansira Eft a ne budzet RS.
Da li ce je oni zavrsiti ili ce reci da im je to preveliki zalogaj pa je prodati kinezima, ni to nama nije bitno jer sav profit ili gubitak ide investitoru.
Znaci ako je promasena investica to ce kostati Eft ako donosi profit taj profit ide Eft-u. Tako da nama nije bitno ni 1% ko ce je izgraditi, samo da nije budzet RS. Nije nam bitno ni da li su radovi komplikovani i koliko, nije nam bitno ni odakle ce pare doci. To su sve pitanja o kojima investitor treba da razmislja.
Sta je onda bitno nama gradjanima Republike Srpske?
Nama je bitno da se elektrana gradi jer ce je graditi neki nesrecnici koji ce tu imati sansu da zarade plate.
Nama je bitno da se elektrana izgradi kako bi se u nas budzet uplacivala koncesiona naknada.
Najgora varijanta za nas je da se izgradnja obustavi. Obustavljanje izgradnje bi nama znacilo manje prihoda i pustos. Izgradnju svakako placa eft tako da nam nije ni bitno kolika je cijena, samo nek nije iz naseg poreza.
Dosta od toga imalo bi logike kad bi se nasa vlada koristila logikom. Zar je bilo logicno da mu vlada da dozvolu za izgradnju ako je prethodno uradio samo povrsna geoloska istrazivanja. Kad se krenulo u izgradnu vidjelo se da je sastav i konfiguracija zemljsta takav da ne podnosi izgradnju takvog mega objekta. Strucnjaci u ministarstvu gradjevinarstva su na to upozoravali, ali se ministarka, kao i obicno, nije obazirala sta kaze struka. Zbog improvizacije na gradilistu poginuo mu je jedan radnik a da zbog toga niko, za sada, nije sproveo ozbiljnu istragu. Pet godina novog roka nece im sluziti da centralu izgrade nego da nadju nekog budalu koji ce otkupiti koncesiju, i omoguciti ima da nadoknade bacene pare. Sad je gradiliste pusto i nista se ne radi. Taj vlasnik koncesije i tako nije ulozio svoje nego narodne pare. Zaradjene od struje koju je u RS jeftino kupovao, pretpostavi zasto, a prodavao daleko skuplje. A kako Hamovic i koliko placa koncesionu naknadu govori i podatak da su zbog njega donijeli poseban zakon za Stanare da bi placao manju naknadu. Kad smo kod toga dokle je dosla krivicna istraga oko tog nezakonitog zakona. Naravno pojela maca. Gdje su ti veliki projekti na Vrbasu, Bosni, srednjoj i gornjoj Drini, Neretvi… nema ih jer koncesije nisu davana po lokici nego po dubljem dzepu. Kad se vidi da su djeljene kapom i sakon nesposobnim investitorima, bude kasno i prodje deset godina. Ako koristis logiku izracunaj koliko je za to vrijeme zbog tih promasaja vodom proteklo koncesionih prihoda. Stotine miliona. A nasa jedina logika je bolje u moj dzep hiljadu maraka nego u drzavni milion.
Zivi upis je odnos drzave prema energetskim resursima. Da ima i malo pameti od tog resursa bi mogla da zivi cela drzava. Ali sve je privatizovano pa i taj sektor
Sve tacno. Kriminalci u svim sektorima ove jadne drzave
Kad ce kod suda na red doci zakon koji Hamovicu omogucava make takse za struju iz Stanara
Kad na vrbi rodi grozdje
